井上邸新築工事ニュース <進ちょく状況報告> 11
工事状況概要 ≪7月5日現在≫ …………………………………………
■ 内部造作大工工事が、12日に終了予定。給排水配管の建物外周部への地中埋設工事終了。来週半ばより壁紙などの内装工事に移ります。
前回報告から現在までの工事記録 …………………………………………
■ 大工工事………階段工事終了。内部造作工事。(谷口)7/12までに、大工工事終了予定。
■ オーダー家具工事………7/1 カウンターなどの寸法取り、その後引き続き製作。
7/5台所カウンター、便所棚など搬入。建具などの寸法取り。(高木製作所)
■ 電気工事………6/30〜配線残り仕事をする。(梅野電気)
■ 給排水設備……6/29〜7/4 外部の給排水配管埋設工事(セラミック建設)
7月中下旬までのスケジュール
※工事状況による正確な工程は事前に連絡します。
■ 大工工事………7/12 までに、大工工事終了予定。(谷口)
■ 外構工事………7/6〜庭部分の土鋤き取り。ブロック擁壁その他一切の外構工事。随時。(一功社)
■ バルコニー手すり工事………7/6〜施工(渡辺藤吉本店)
■ 左官、タイル工事………7/8〜 根回りモルタル仕上、内装タイル工事(一功社)
■ 内装工事………7/11寸法取り。7/13〜18 下地パテ処理、壁紙張り(守田工務店)
■ 電気工事………7/19〜22 内装工事終了後に、コンセント、スイッチ類、換気扇取り付け。(梅野電気)
■ 給排水設備……7/19〜22 内装工事終了後に、設備機器取り付け。(セラミック建設)
■ 住設機器工事…7/19搬入、取り付け。(渡辺藤吉本店)
■ 照明器具工事…7/19搬入取り付け。(ライトニック)
■ 空調機器工事…7/19〜搬入取り付け。(福岡サービス
■ オーダー家具工事………7/21 建具、家具搬入。(高木製作所)
■ 塗装工事………7/23〜玄関Rかまち、外部物置ドア枠、既存コンクリートブロック塀。
■ 美装工事………7/25 (朝日美装)
■ 畳工事…………7/26 畳搬入。(守田工務店)
◆◆通信欄◆◆………………………………2000 .7. 5 設計監理 ワード設計
来週半ばに、大工工事が終了し、壁紙張り→各種機器類の取付→美装→畳→完成引渡し→引越し(その間、外構工事を並行して行います)。今後の工程に係わる専門会社の皆様、よろしくお願いします。

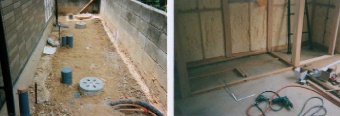

写真左↑:建物外周の設備配管埋設工事 終了 7/4
写真右↑:SOG基礎・和室回り 7/5
写真左↓:システムキッチン回りのカウンター取り付け 7/5
写真右↓:建具の寸法取り。大工の谷口さん、建具製作の高木さん7/5
