井上邸新築工事ニュース <進ちょく状況報告> 12
工事状況概要 ≪7月16日現在≫ …………………………………………
■ 15日に内部造作大工工事が終了。壁紙施工中。外構工事引き続き続行中です。
前回報告から現在までの工事記録 …………………………………………
■ 大工工事………7/15大工工事終了。7/16 大工工事の後掃除(谷口)
■ 外構工事………7/6〜7庭部分の土鋤き取り終了。スロープ部分の側面ブロック擁壁施工。
7/11スロープ部分を設計どおりの勾配で正確に掘削。
7/13井上氏と共に現場にて検討の結果、化粧ブロックを隣地境界面に新設することを決定。犬走り部へクラッシャラン転圧。
7/14道路側に化粧ブロック施工開始。(一功社)
■ カーテン注文………7/13 施主井上(母)さんと共にカーテンを専門店にて注文。(ワード設計)
■ 左官、タイル工事………7/8〜 根回りモルタル仕上(一功社)
■ 内装工事………7/11寸法取り。7/13下地パテ処理開始。7/14壁紙張り開始(守田工務店)
■ 電気工事………7/11コンセント、スイッチ類位置確認、調整、換気扇取り付け。(梅野電気)
■ 給排水設備………7/14スロープ部分の配管高さ調節。(セラミック建設)
■ オーダー家具工事………7/15 建具搬入。(高木製作所)
7月下旬(竣工)までのスケジュール
※工事状況による正確な工程は事前に連絡します。
■ 外構工事………随時:道路側及び北側化粧ブロック工事、フエンス工事。建物回りモルタル工事。インターロッキング工事。客土工事(一功社)
■ 内装工事………7/18〜19壁紙張り、建具紙張り終了(守田工務店)
■ バルコニー手すり工事………7/19施工(渡辺藤吉本店)
■ 左官、タイル工事………随時、玄関ポーチタイル及び、内装タイル工事、テラスモルタル工事(一功社)
■ 衛生機器………7/18 現場搬入。(冨士商会)
■ 電気工事………7/19(20)内装工事終了後に、コンセント、スイッチ類、換気扇取り付け。(梅野電気)
■ 給排水設備工事…………7/20内装工事終了後に、設備機器類取り付け。(セラミック建設)
■ オーダー家具工事………7/20 家具搬入。(高木製作所)
■ カーポート工事…………7/21〜24現場搬入。(渡辺藤吉本店)
■ 塗装工事………7/23〜玄関Rかまち、外部物置ドア枠、既存ブロック塀に塗装。(平田塗料産業)
■ 美装工事………7/25 (朝日美装)
■ 畳工事…………7/26 畳寸法取り。(守田工務店)
◆◆通信欄◆◆……………………………2000 .7. 16 設計監理 ワード設計
大工工事が15日終了し、16日に後片付け、掃除を終えました。本日で一段落です。谷口さんご苦労様でした。きれいな仕事をしていただきました。
梅雨も明けました。竣工間近、今後の工程に係わる皆様よろしくお願いします。

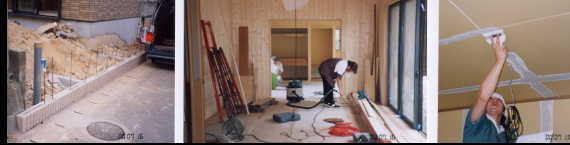

■外構同時進行 ■大工工事終了し、清掃中7/16 ■壁紙下地パテ処理中7/13 ■現場にて施主井上氏7/13
