井上邸新築工事ニュース <進ちょく状況報告> 3

工事状況概要 ≪4月20日現在≫ ……………………………………

■ 基礎工事完了、木材搬入(4/19)、仮設足場設置(4/20)を終え、22日の棟上に向け準備中です。

※ 今後の工程については、本報告書のほか、実際の工事状況に沿った工程を、ワード設計より事前に連絡します。

前回報告から現在までの工事記録 ………………………………………

■ 基礎工事………4/12〜13 基礎コンクリート天端モルタル金コテ磨き仕上。
4/13 型枠はずし終了。(以上 一功社)
■ ケミカルアンカー工事………4/17 アンカー位置出し(ワード設計)
4/18 ケミカルアンカー工事。アンカー個所増により不足ボルト工事4/19施工(五洋産業)
■ 木材搬入………4/19 木材及び構造用合板を現場に搬入(西日本プレカット)(ワード設計入荷立会い)
■ 仮設足場………4/20 同日設置完了(ダイワ)

4月下旬までのスケジュール ……………………………………………

■ 土台敷…………4/21日土台設置。(谷口)
■ 棟上………4/22(土曜日)棟上。(谷口)
■ 屋根工事………4/22 アスファルトルーフィング張り(渡辺藤吉本店)
4/24 屋根材搬入。〜27 屋根葺き工事。(渡辺藤吉本店)

◆◆通信欄◆◆………………………  2000 .4. 20 設計監理 潟潤[ド設計

SOG基礎が完成しました。外観は、ようかんを切ったようにフラットなコンクリートのカタマリで、見るからに丈夫そうな基礎です。 GLを切り下げたため残土処分が相当に生じたこと、駐車場との段差部分の施工に手間ががかり、予定よりやや工期を要しました。SOG基礎に取り組んだ一功社の中さんご苦労様でした。週末は、いよいよ棟上です。

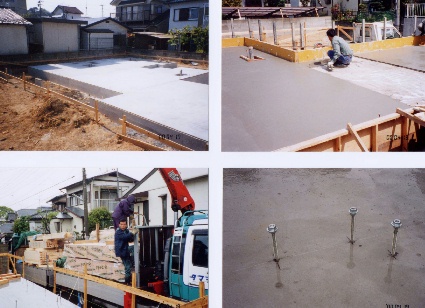

左上:4/17コンクリート基礎天端コテ磨き仕上完了

右上:4/13
コンクリート基礎天端モルタルコテ磨き中

左下:4/19
木材現場搬入

右下:4/19
ケミカルアンカー工事終了
