井上邸新築工事ニュース <進ちょく状況報告> 8
工事状況概要 ≪6月8日現在≫ ……………………………………
■ アイシネン断熱工事施工終了。外壁サイディング工事中。内部天井野縁、胴縁工事中です。
※今後の工程については、本報告書のほか、実際の工事状況に沿った工程を、ワード設計より事前に連絡します。
前回報告から現在までの工事記録 ………………………………………
■ テラス土間工事など………6/2 浴室前の物置基礎工事施工。
6/7テラス土間コンクリート受けブロック入れ。(以上、一功社)
■ サイディング工事………6/1〜施工中。(渡辺藤吉本店)、
■ 電気工事………外壁周り配線、配管、コンセント、スイッチボックス設置済み。梅野電気)
■ ガス工事………道路より引き込み及び壁内立上げ及び配管工事終了。(西部ガス)
■ アイシネン断熱施工………6/6〜8 壁、屋根全面施工完了(クリーンペア九州)
■ 大工工事………軒天ボード張り終了、胴縁、野縁入れ工事中。(谷口)
6月9日〜6月中下旬までのスケジュール ………………………………
■ 基礎工事………テラス土間コンクリート工事、物置部分土間工事(一功社)
■ サイディング工事………6/1〜12(渡辺藤吉本店)、
■ 大工工事………下地ボード張り工事、内壁ドア枠取り付け、2諧床仕上工事。(谷口)
■ ユニットバス………6/13 搬入、設置。(渡辺藤吉本店)
■ 塗装工事………軒天塗装(平田塗料産業)
■ 板金工事………軒とい、竪とい工事(博多板金)
◆◆通信欄◆◆……………………… 2000 .6. 8 設計監理 潟潤[ド設計
現場発泡断熱材アイシネン断熱工事が終了しました。正味3日間の工事でした。今回特に屋根面の厚吹きを依頼、全体にていねいな施工が実現しました。
断熱工事に伴い、電気、ガス、給排水の先行配管配線工事及び、各木工事の下地工事も手際よく、行われました。

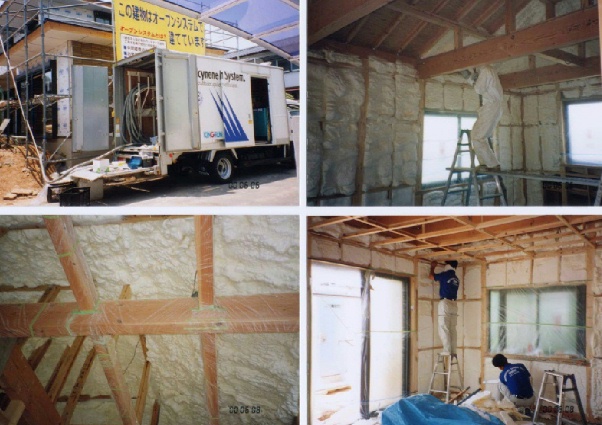

写真上:アイシネン断熱専用車到着6/6 写真上:2諧部分より断熱工事開始 写真上:全景(南西側)
写真下:屋根下面断熱材見上げ 写真下:断熱材はみ出し部分の削除 写真下:全景(東南側)
